11月11日,垫江县桂阳街道天宝社区充电站建设现场一派繁忙景象,工人们正有序进行电缆沟盖板铺设和箱式变压器(简称“箱变”)基础的钢筋加工与绑扎作业。

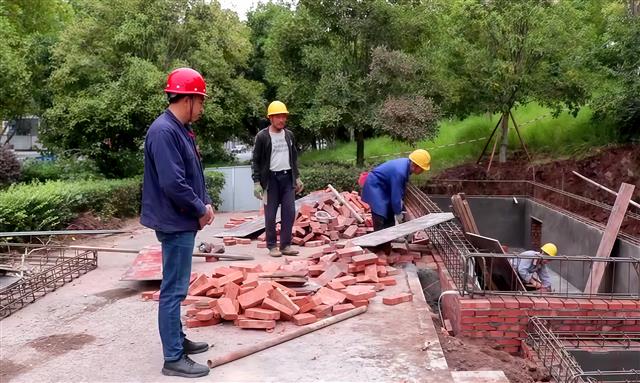

施工现场 何明燕摄
“我们正在进行土建、电缆沟、箱变基础施工,土建施工已完成总进度的60%。接下来,将进行高压电缆和箱变施工。整个项目预计11月底建成投用。”重庆丹源安保服务有限公司建筑劳务部部门负责人汪亮介绍,电缆沟是铺设电力电缆的“地下通道”,而箱变则是整个充电站的“心脏”,承担着将高压电转换为充电桩可用低压电的关键任务。

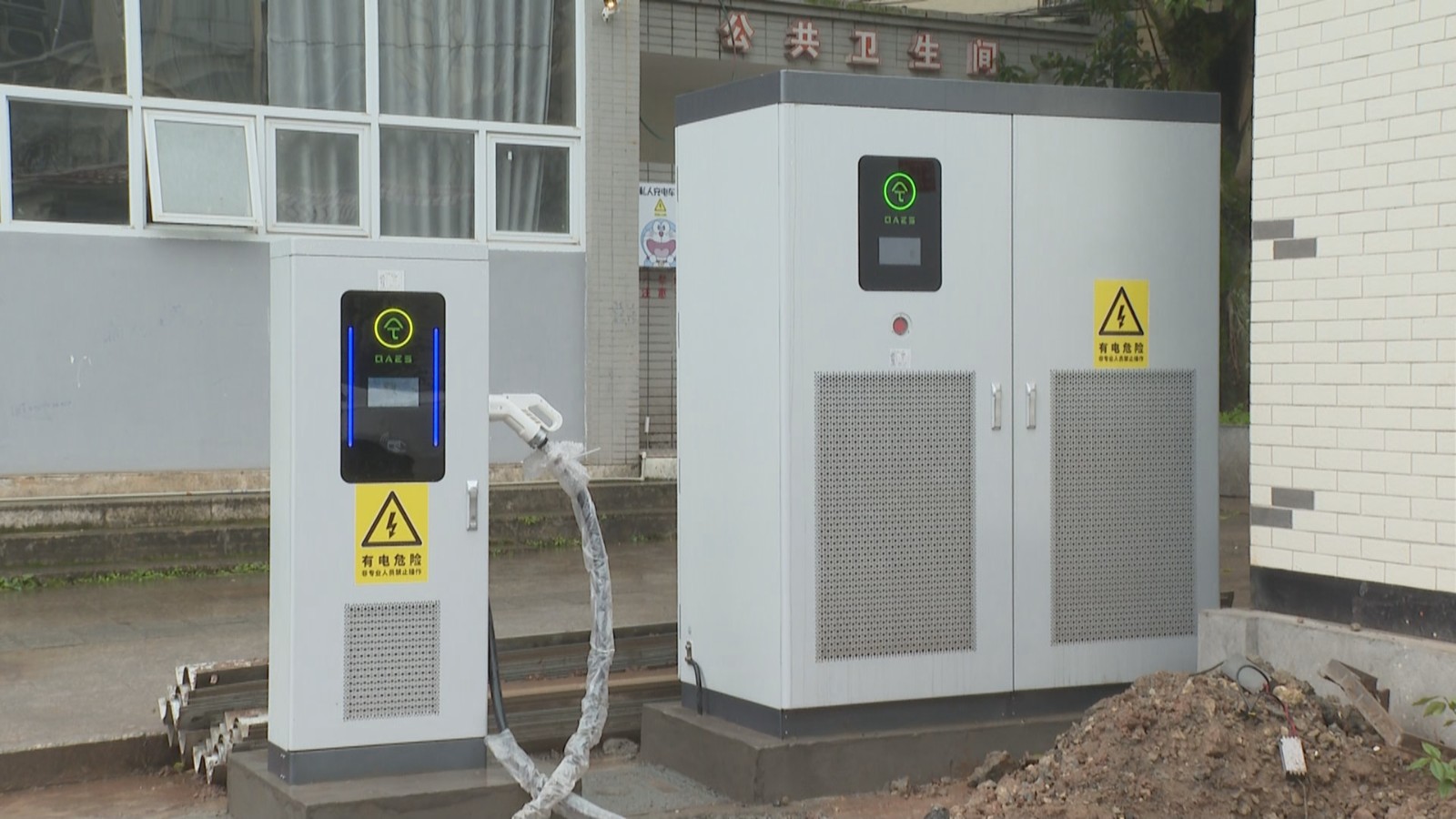

充电桩建设 郁力摄
据了解,今年3月,垫江县成功入选县域充换电设施补短板试点县以来,经济信息委全面摸排全县新能源汽车充电需求,并明确“核心区高密度覆盖、乡镇级均衡布局、村落级精准补位”建设蓝图,计划在2025至2027年间,新建充电站26座以上、换电站4座以上,折合标准充电桩460台,总功率超过31300千瓦,新建充电桩额定功率均不低于120千瓦。
公共充换电设施建设项目,作为今年重点建设任务之一,垫江将在明月大道南段、牡丹湖湿地公园、天宝社区等10个区域新建10座充电站,同步配备大功率充电桩(单枪输出功率≥360kW)和V2G充电桩,并建成3座可服务大货车和出租车的换电站。项目建成后,将与现有56座充电站协同运行,有效满足全县日益增长的新能源汽车充电需求,进一步完善城市基础设施,推动绿色出行落地落实。

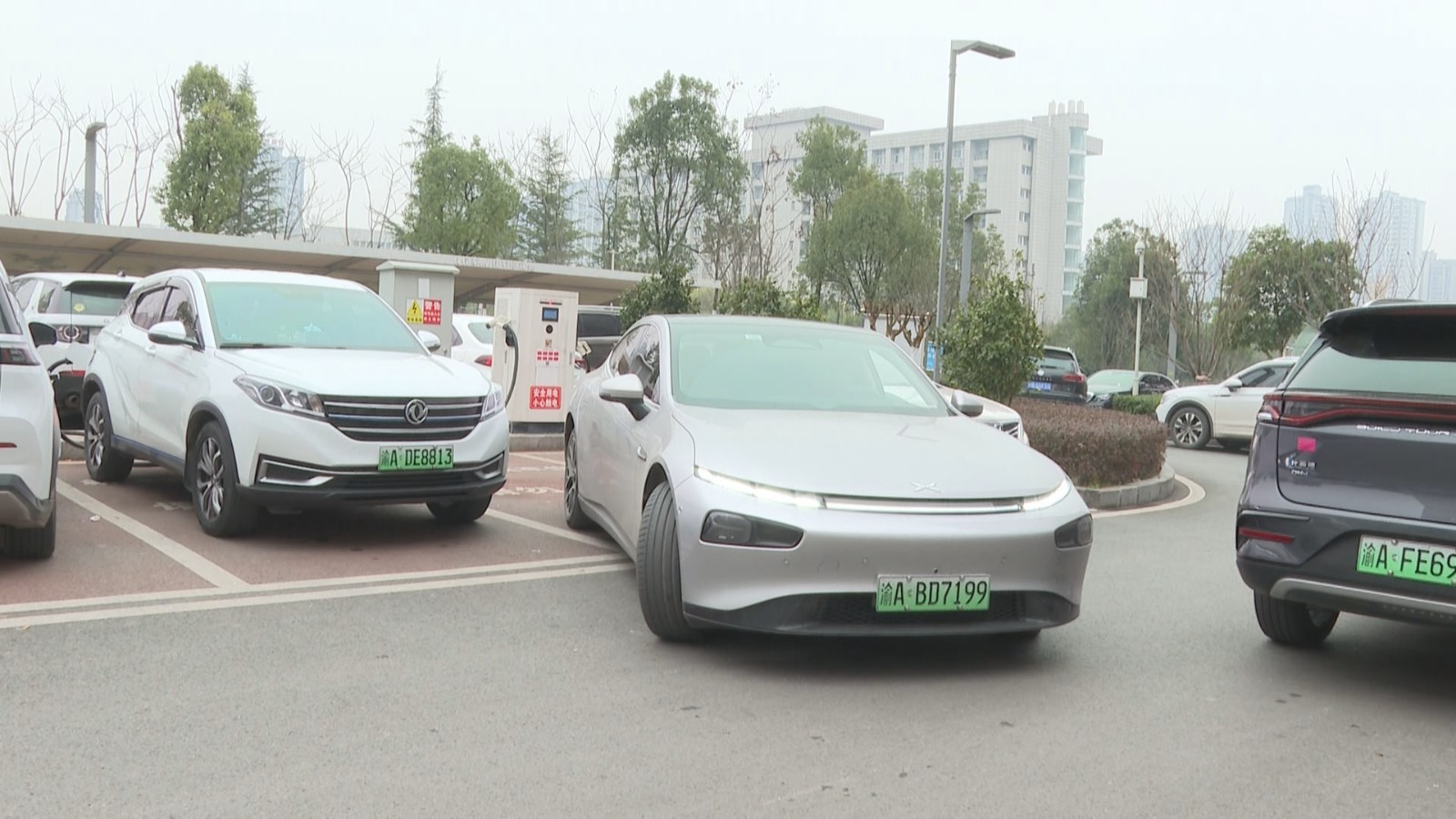

汽车准备充电 郁力摄
“我们市民非常期待,充电站建好以后,就不用到其他地方去充电了,充电桩数量多了,还可以节省排队时间,对我们的生活肯定是更加方便的。”市民汪林说道。
从“里程焦虑”到“充电自由”,垫江公共充换电设施建设正以看得见的速度,解决市民“心头事”。这既是政策与技术的同频共振,更是绿色发展惠及民生的真实写照。未来,垫江将持续织密充电网络,让绿色出行更省心、更暖心。
